Lees hier alles over de geplande riolerings- en wegenwerken in wijk Den Tomme

1. Wanneer starten de werken voor de riolering in Den Tomme en hoe lang zullen ze duren?
Startdatum: 06 oktober 2025
De werken verlopen in verschillende fasen:
• Fase 1: Meerbeeksesteenweg-Blokkenstraat (van de rotonde op de Meerbeeksesteenweg tot Walenpot en het pompstation langs de Meerbeeksesteenweg) – start op 6 oktober 2025
• Fase 2: Meerbeeksesteenweg tot aan de Walenpot – start november 2025
• Fase 3: Walenpot en vervolgens in de hoger gelegen straten – start begin 2026. Start van de werken in gedeelte Kortenberg - juni 2026 tot december 2027.
Straten worden van beneden naar boven opengelegd en de riolering aangelegd.

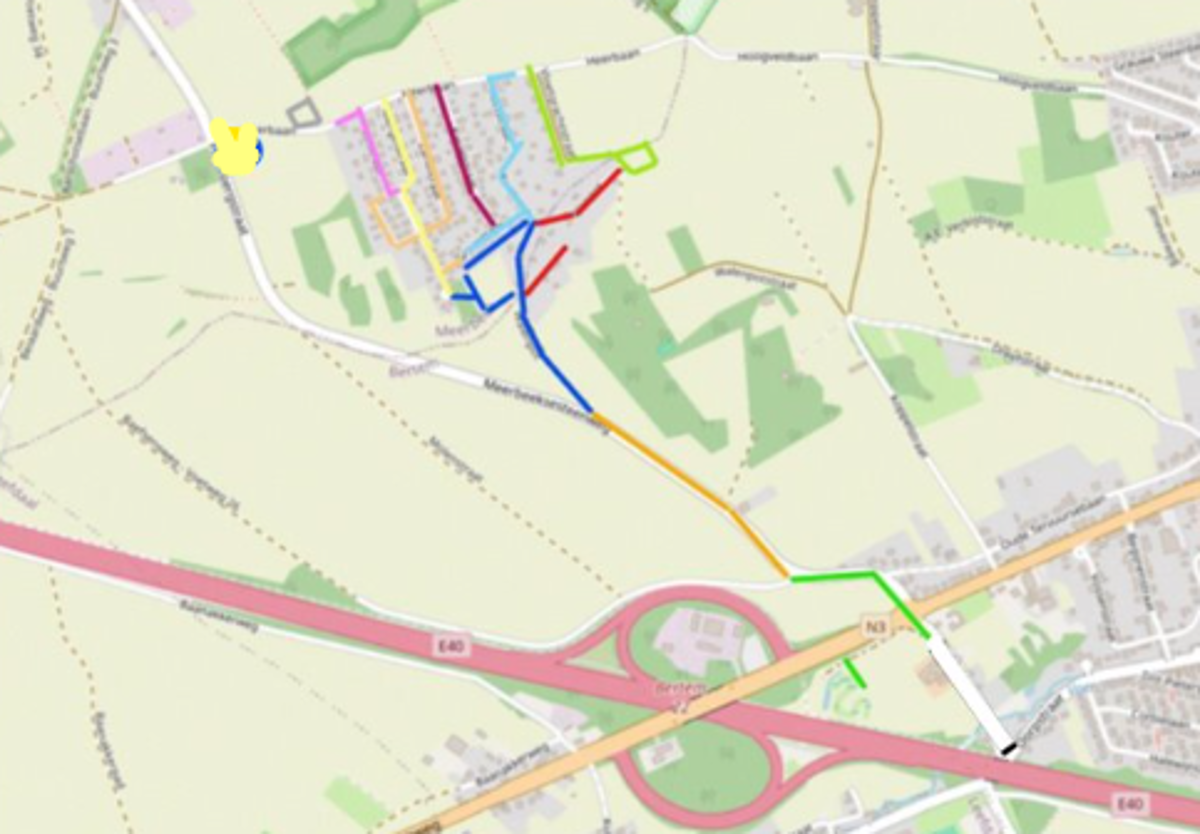

Planning per straat: Walenpot -> Linkerzijde van Den Tomme (Steenbergstraat, Leistraat, Mergelstraat, Zandstraat) -> Grintstraat -> Rotsstraat, Keistraat, Vloetgrachtstraat -> Kiezelstraat (als laatste, rond September 2026).
De werken zullen minstens tot december 2027 duren.
2. Hoeveel zal het ons kosten?
AFKOPPELINGSWERKEN:
In Kortenberg heeft u als eigenaar de keuze:
1) eigen beheer (eigen uitvoering of via zelf aangestelde aannemer)
2) via de afkoppelingsaannemer van uw rioolbeheerder.
Deze keuze zal u moeten aanduiden in de nieuwe overeenkomst die u zal ontvangen.
Kortenberg voorziet een subsidie = de werkelijke kosten van de afkoppelingswerken met een maximum van 5.792,22 € (excl btw).
De werkelijke kosten moeten bewezen worden door middel van facturen. Zodra een conforme keuring verkregen is kunnen de subsidies aangevraagd worden via infrastructuurprojecten@kortenberg.be. De bewezen kosten moeten als bewijs mee toegevoegd te worden bij de aanvraag.
Opgelet, kiest u voor de afkoppelingsaannemer van de gemeente, dan zal u nadien enkel nog de restfactuur krijgen met onmiddellijke aftrek van de subsidies.
Opgelet, de subsidie is enkel van toepassing bij panden die niet beschikken over een recente omgevingsvergunning (na 4/10/1999).
In Bertem dient de eigenaar de werken in eigen beheer (eigen uitvoering of via zelf aangestelde aannemer) uit te voeren.
AANSLUITKOSTEN:
Kortenberg:
1) 1x aansluiting afvalwater: 1x betalen aansluitkosten = 2.896,11 € (excl btw). 6% BTW voor woningen ouder dan 10 jaar, anders 21%.
2) 1x aansluiting afvalwater, 1x aansluiting regenwater: 2x betalen aansluitkosten = 5.792,22 € (excl btw). 6% BTW voor woningen ouder dan 10 jaar, anders 21%.
Bertem: geen aansluitkosten van toepassing.
KEURING:
Kortenberg: de eerste keuring is gratis voor u als eigenaar.
Bertem: je neemt best contact op met Fluvius om mogelijke premie te verkrijgen.
BETALING:
De betaling zal verschuldigd zijn na het afronden van het project en definitieve aansluiting aan de riolering. Als mensen problemen hebben met de betalingen mogen ze dit doorgeven aan:
Kortenberg: infrastructuurprojecten@kortenberg.be
Bertem: Investeringsprojecten@bertem.be
Ze bekijken geval per geval wat er mogelijk is.
Waarom is de aanpak in Kortenberg en Bertem zo verschillend?
Elke gemeente heeft zijn eigen rioolbeheerder en elke rioolbeheerder heeft daarin zijn eigen visie. Kortenberg en Bertem volgen hierin de forfaitaire kost die Riopact aanrekent (Riopact is een samenwerking tussen De Watergroep en Aquafin).
3. Is de aansluiting verplicht?
Ja, de aansluiting op het riool is verplicht, van zodra er riolering ligt. Lees meer op de website van de Vlaamse Milieumaatschappij:
4. Wie is wie in dit project?
AANNEMER DECKX: Hannes Bruyneel (werfleider) / Mathieu Lepoutre
AQUAFIN: Marc Van Kerckhoven, +32 (0)3 450 45 45, contact@aquafin.be
WERFTOEZICHTER: Dimitri Stroobants
STUDIEBUREAU TRACTEBEL: Herman Sleurs
KORTENBERG: Kobe Raeymaekers, +32 (0)2 755 30 70, infrastructuurprojecten@kortenberg.be
BERTEM: Leo Eraly, 0 16 49 99 99, Investeringsprojecten@bertem.be
FLUVIUS: Giovanni Cauwenberghs/ Frank Van De Wall, +32 (0)78 35 34 34, afkoppelingen@fluvius.be
5. Zijn er aanpassingen nodig aan mijn afkoppelingsdossier?
Kortenberg & Bertem:
De meeste huisbezoeken werden uitgevoerd in 2018. Op dat moment werden tevens overeenkomsten opgemaakt die intussen vervallen zijn.
Uw bestaande afkoppelingsdossier (plan BT, plan OT, verslag, meetstaat) zal per post nogmaals overgemaakt worden in 2 exemplaren (Bertem & Kortenberg). Eveneens in de brief zal u de nieuwe overeenkomst terugvinden van de gemeente Kortenberg.
1 exemplaar van het afkoppelingsdossier hadden ze graag getekend terug ontvangen (Bertem & Kortenberg), evenals de ingevulde en getekende overeenkomst van de gemeente Kortenberg.
Heeft u vragen, zijn er aanpassingen nodig aan uw dossier, ... dan heeft u de mogelijkheid een 2de plaatsbezoek in te plannen met de afkoppelingsdeskundige. Een versie 2 van uw dossier zal op dat moment opgemaakt worden.
Voorgaande zal toegelicht worden in de brief die u per post zal ontvangen, u zal ook onmiddellijk de mogelijkheid hebben om, indien nodig, een nieuwe afspraak in te plannen bij de afkoppelingsdeskundige.
Panden die ze heden nog nooit bezocht hebben (uitzonderingen) zullen ze ook nogmaals aanschrijven ikv een plaatsbezoek.
De betalingen zullen pas na de definitieve aanlsuiting verschuldigd zijn.
Kan je het niet betalen? Neem contact op:
In Kortenberg: infrastructuurprojecten@kortenberg.be
In Bertem: investeringsprojecten@bertem.be
6. Moet ik een pomp gebruiken voor de aansluiting aan de straat?
Mensen die denken dit soort probleem te hebben, kunnen best dit bekijken met de afkoppelingsadviseur. Hij kan bekijken of hier een oplossing aangeboden kan worden zonder een pomp. Indien een pomp toch noodzakelijk is, zal de afkoppelingsadviseur ook deze kosten hiervan toelichten.
7. Moet ik bepaalde voorbereidingswerken doen, zoals snoeien of verwijderen van de haag tot aan de aangeduide rooilijn? Wat is de timing daarvan?
Er is afgesproken dat de aannemer en de toezichter op voorhand de straten doorlopen en de mensen 4 weken op voorhand op de hoogte zullen brengen als er zaken niet in orde zijn.
8. Waar gaan we parkeren?
De aannemer neemt diverse maatregelen om de hinder zoveel mogelijk te beperken. Zo werken ze altijd in fasen zodat er nooit voor de volledige duur van het project hinder is.
• Woning is te
voet altijd bereikbaar
• Geplande
levering?
Contacteer de aannemer!
• Geen
toegang met auto: - bij
aanleg buizen voor de deur, bij
gieten van boordstenen en asfaltering, tijdens
de werkuren (in sommige gevallen 24/7, m.u.v.
hulpdiensten).
Op de vergadering van 8 september 2025 nam de gemeente Kortenberg de opmerking mee, om eventueel een parking aan de Heerbaan in te richten. Dit volgen we verder op.
De werken starten altijd om 7.00 uur. Parkeer uw auto tijdig buiten de werkzone (bijvoorbeeld de avond voordien).
9. Wat met het ophalen van het huisvuil?
De aannemer gaat telkens een plaats voorzien, waar de bewoners zelf hun huisvuil naartoe moeten brengen.
Wie daar een hulp nodig heeft, vraagt best de werfleider van de aannemer Deckx of een lid van de Helpende Handen (geengageerde vrijwilligers) van Den Tomme.
10. Ik heb een specifiek verzoek...
Werken zoals deze zorgen voor ongemak. Door de werfleider van de aannemer Deckx op voorhand te informeren, kunnen ze minstens een deel van het ongemak voorkomen.
Verwacht u een levering? Gaat u verhuizen? Komt een aannemer werken uitvoeren? Dagelijkse of occasionele verzorging of poetshulp komt naar jou toe?
Laat het de werfleider op voorhand weten, dan kunnen ze samen naar een oplossing zoeken.
11. Wat als er een bepaalde schade aangericht wordt door de werken (kapotte haag, hek, oprit)? Wie gaat dit herstellen?
Meld de schade aan de werfleider en/of toezichter zodat dit hersteld kan worden. Als de schade te groot is volgens de werfleider dan dit aangeven aan de verzekering met verwijzing naar Deckx en ook melden naar Aquafin (grondgebied Kortenberg) en Bertem (grondgebied Bertem) zodat zij dit intern aan hun verzekering al kunnen doorgeven.
12. Wordt Heerbaan op het einde van de werken hersteld en wordt er bijkomende verlichting geplaatst?
Tijdens de vergadering van 08/09 heeft Harold Vanheel, Schepen van de infrastructuurprojecten beloofd, dat na het afronden van de rioleringswerken, de Heerbaan zal geasfalteerd worden.
Na het afronden van de werken zal er ook bijkomende verlichting (10 nieuwe palen) geplaatst zijn langs de Heerbaan.
13. Werd er overwogen om in Den Tomme ook de glasvezelkabels (Fiber) aan te leggen of de wachtbuizen te voorzien?
Er zijn meerdere coördinatie overleggen geweest met al de nutsmaatschappijen. Wyre (Telenet/Fluvius) en Proximus lieten weten dat ze momenteel niet proactief zaken voorzien om glasvezel uit te rollen in de wijk, gezien momenteel deze uitrol niet opgenomen is in één of ander programma. Ze zijn zich bewust dat ze dit dan ten vroegste kunnen doen vijf jaar na de werken (=Sperperiode). De straten waar nu nog bovengronds net aanwezig is (Keistraat/Rotsstraat en de Vloedgrachtstraat) en die ondergronds zal gebracht worden, zal Wyre wel al voorzieningen nemen om in de toekomst glasvezel te kunnen aanbieden zonder grote werken te moeten uitvoeren.
14. Is er nagedacht over bijkomende kleine infrastructuur in Den Tomme n.a.v. de werken?
Bus stop (nu een bord in Kiezelstraat) - geen plannen om dit uit te breiden.
Glascontainers - is opgenomen met Ecowerf met de intentie hiervoor iets te ondernemen.
Wegversmalling in de Heerbaan, als middel om trager te rijden (idem als op de Wijnegemhofstraat) - zal mee bekeken worden in visie Heerbaan.
Bufferbekken in Walenpot openbaar toegankelijk (speeltuin, hondenweide, wandelroute)
Gezien deze zone dient om het water op te vangen en bij regenweer een groot deel van deze zone onder water zal komen te staan en het feit dat deze zone eigendom is van verschillende partners, zal deze zone niet openbaar toegankelijk gemaakt worden.
15. Ik heb nog een andere vraag...
Consulteer de websites van Aquafin voor meer details of bel het contactcenter van Aquafin:
03 450 45 45 (elke werkdag van 8u tot 17u).
- https://www.aquafin.be/nl-be/particulieren/rioleringswerken-in-je-buurt/ktb3022-wijk-tomme
- https://www.aquafin.be/nl-be/22485u
Laat zeker je naam achter op deze websites als je op de hoogte wil blijven van deze projecten.

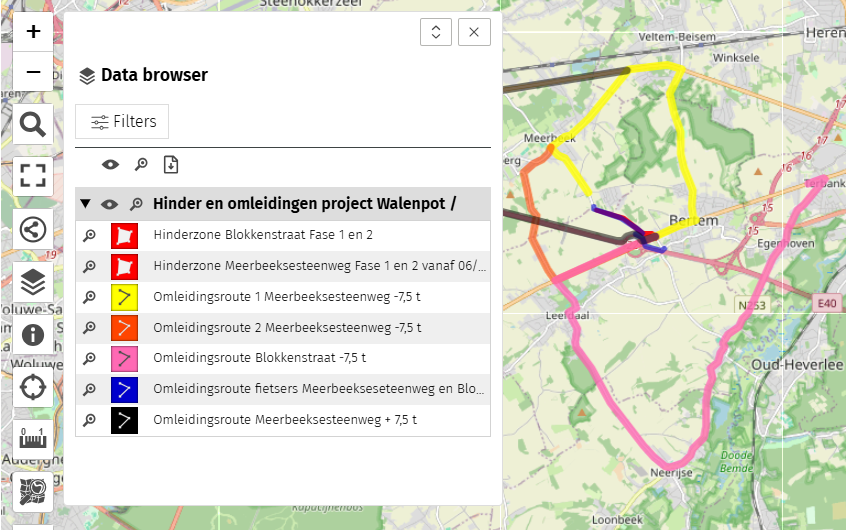

16. Welke omleidingen staan ons te wachten?
De werken verlopen in meerdere fasen:
Fase 1: Meerbeeksesteenweg van Molenweg tot rondpunt en Blokkenstraat
Fase 2: Meerbeeksesteenweg vanaf Molenweg tot aan de Walenpot
Fase 3: Walenpot en vervolgens in de hoger gelegen straten
Wat houden de werken fase 1 en 2 in?
De rijweg Meerbeeksesteenweg tussen de Molenweg en het rondpunt en de rijweg Blokkenstraat t.e.m. nr. 3 wordt volledig opgebroken. Er wordt een pompstation geplaatst aan de Molenweg tussen het nieuwe fietspad en de Meerbeeksesteenweg. Nieuwe riolering wordt aangelegd tussen het pompstation en de Blokkenstraat waarbij er onder het rondpunt wordt geboord. Vanaf het pompstation richting Walenpot wordt het vuilwaterriool aangelegd in de berm en plaatselijk in de rijweg ter hoogte van de woningen. Na de aanleg van de riolering wordt de opgebroken wegenis vernieuwd.
Hinder voor de bewoners en aangelanden
De Meerbeeksesteenweg wordt vanaf de Molenweg tot aan het rondpunt volledig afgesloten alsook de Blokkenstraat vanaf het rond punt tem nr. 3. Bewoners van de woningen Meerbeeksesteenweg 8, 6, 4, 2 en Blokkenstraat 3 kunnen tijdens de werkuren niet tot aan de woning rijden. Er is hinder op de plaats waar men aan het werk is, maar buiten de werkuren kan u tot aan de woning rijden. We voorzien een voetgangersbrugje, zodat uw woning wel steeds toegankelijk is.

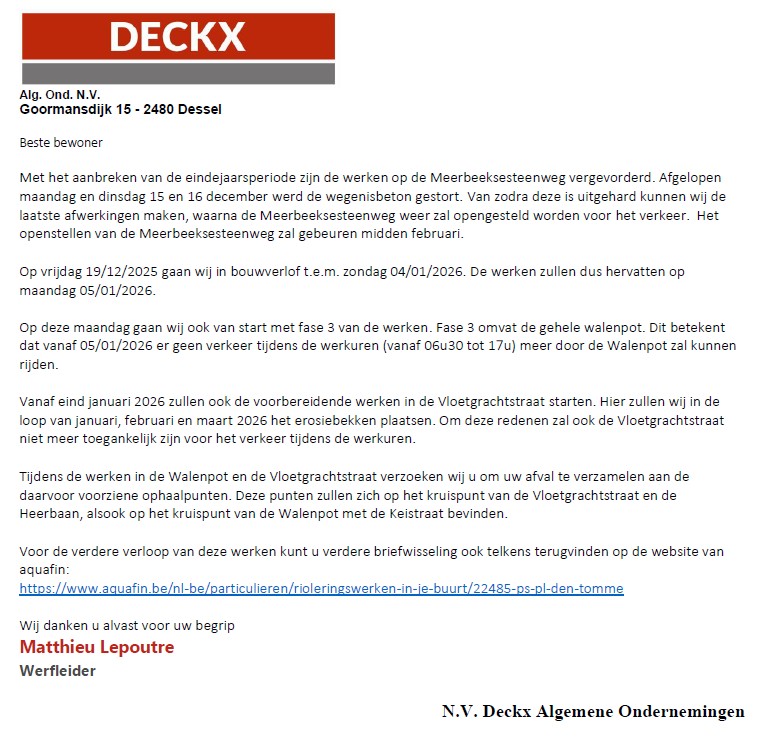

De Blokkenstraat wordt na de kerstvakantie opnieuw opengesteld.
Zonder onvoorziene omstandigheden wordt verwacht dat de werken op de Meerbeeksesteenweg tegen eind maart 2026 beëindigd zijn. Daarna wordt gestart aan de volgende fase in de Walenpot. Heeft u een belangrijke levering gepland in de werfzone? Tijdens de werkuren is de aannemer altijd bereid om te helpen. Spreek de werfleider Matthieu Lepoutre zeker aan bij vragen/hulp.
Verkeershinder
Tot en met de kerstvakantie
Voor het afsluiten van de Meerbeeksesteenweg wordt er een omleiding voorzien via:
- Tervuursesteenweg – Bosstraat – Bertemsebaan (Herent) – Brusselsesteenweg – Dorpsstraat (Kortenberg) – Wijnegemhofstraat - Hulstbergstraat
- via Tervuursesteenweg – Everbergsesteenweg – Hollestraat (Kortenberg) – Ballingstraat – Dorpsstraat – Wijnegemhofstraat – Hulstbergstraat.
Voor het afsluiten van de Blokkenstraat wordt er een omleiding voorzien via Tervuursesteenweg – Boskee – Neerijse steenweg – Langestraat (Neerijse) – Nijvelsebaan – Sint-Jansbergsesteenweg – Tervuursesteenweg en omgekeerd.
Voor het zware verkeer +7,5T wordt een omleiding voorzien via E40.
Door de afsluiting van de Blokkenstraat voorziet ook De Lijn een omleiding voor de nrs. 555, R81, N6 en 1 waarbij haltes op de Dorpstraat niet bediend zullen worden. De Tervuursesteenweg blijft nog open tot en met de kerstvakantie. Na de kerstvakantie wordt deze afgesloten tussen de oprit en de afrit van de E40 voor de werken aan de nieuwe brug.
Na de kerstvakantie tot einde fase 2
Voor het afsluiten van de Meerbeeksesteenweg wordt er een omleiding voorzien via:
- Tervuursesteenweg – Bosstraat – Bertemsebaan (Herent) – Brusselsesteenweg – Dorpsstraat (Kortenberg) – Wijnegemhofstraat - Hulstbergstraat
- Tervuursesteenweg – Everbergsesteenweg – Hollestraat (Kortenberg) – Ballingstraat – Dorpsstraat – Wijnegemhofstraat – Hulstbergstraat
- Tervuursesteenweg – Boskee – Dorpstraat – Blokkenstraat – Tervuursesteenweg en omgekeerd.
De fietsers worden in fase 1 en 2 ter hoogte van het nieuwe pompstation omgeleid via de fietssnelweg en fietstunnel naar de Blokkenstraat.
